Jika proyek Anda menghadapi hambatan atau tidak berjalan sesuai rencana, penting untuk mendokumentasikan setiap tahap proyek konstruksi dengan detail dan akurat. Laporan progress proyek yang terstruktur akan membantu memantau perkembangan, mengidentifikasi masalah sejak awal, dan memastikan proyek tetap berjalan lancar dan efisien.
Laporan progress proyek pekerjaan adalah kunci untuk memantau kemajuan, mengidentifikasi hambatan, dan memastikan setiap langkah berjalan lancar. Tanpa laporan yang terstruktur dengan baik, kesuksesan proyek bisa terancam.
Penting juga untuk Anda memahami langkah penyusunannnya agar dapat memberikan gambaran yang jelas tentang status terkini proyek, mulai dari pencapaian milestone, pengelolaan anggaran, hingga tantangan yang dihadapi. Pahami aspek ini mulai dari pengertian, hingga cara penyusuannya yang akurat dalam artikel ini.
- Laporan progress proyek adalah dokumen yang menyajikan ringkasan mengenai kemajuan, perkembangan, dan status proyek konstruksi dalam periode waktu tertentu.
- Elemen laporan progress proyek: ikhtisar proyek, milestones, kemajuan pekerjaan, jadwal proyek, anggaran, kendala, aktivitas mendatang, agenda selanjutnya, pencapaian dan aktivitas selesai.
- Cara membuat laporan progress proyek adalah dengan identifikasi tujuan, memilih metrik, mengumpul data, analisis data, menulis laporan, review dan evaluasi.
- ScaleOcean Atlas for Construction menjadi solusi dalam memberikan kemudahan dalam memantau seluruh aspek proyek secara real–time.
1. Pengertian Laporan Progress Proyek
Laporan progress proyek konstruksi merupakan dokumen yang menguraikan update harian, mingguan, dan bulanan, yang memuat perkembangan pekerjaan di lapangan, realisasi anggaran, penggunaan tenaga kerja, serta kendala teknis yang muncul selama proyek berlangsung. Tujuannya untuk memantau kinerja proyek sesuai target dan mendukung pengambilan keputusan.
Selain itu, laporan kemajuan proyek ini juga penting untuk mengidentifikasi masalah sejak awal, dan memastikan proyek berjalan sesuai dengan rencana, serta mempermudah kolaborasi antar pemangku kepentingan dengan memastikan semua pihak mendapat informasi terkini.
Ada beragam format contoh laporan proyek konstruksi, baik dalam bentuk mingguan, bulanan, ataupun laporan akhir proyek dan status proyek. Masing-masing format tersebut disesuaikan kembali dengan kebutuhan dan biasanya mencakup informasi mengenai pencapaian milestone, potensi risiko, dan penyesuaian jadwal kerja.
2. Manfaat Laporan Progress Proyek
Laporan kemajuan proyek memiliki berbagai manfaat penting yang mendukung keberhasilan dan kelancaran jalannya proyek, terlepas dari jenis proyek yang dikerjakan. Dokumen ini dapat memberikan gambaran jelas mengenai status proyek, dan membantu pemantauan perkembangan pekerjaan proyek.
Berikut ini beberapa manfaat utama disusunnya laporan kemajuan proyek, diantaranya:
a. Memantau Perkembangan Proyek
Laporan proyek membantu perusahaan melihat sejauh mana pekerjaan telah berjalan dibandingkan dengan rencana awal. Dari sini, tim dapat mengetahui status proyek, capaian yang sudah diraih, serta potensi keterlambatan yang perlu segera ditangani.
b. Mengidentifikasi Kendala Lebih Cepat
Laporan kemajuan akan mempermudah tim untuk menemukan hambatan, risiko, atau penyimpangan sejak dini. Sehingga perusahaan bisa segera melakukan tindakan korektif sebelum dampak masalah tersebut mengganggu lebih lanjut jadwal dan anggarannya.
c. Mendukung Pengambilan Keputusan
Pelaporan ini akan menjadi acuan untuk manajer proyek dan stakeholder dalam menentukan langkah selanjutnya. Maka dari itu, keputusan yang diambil pun akan lebih tepat sebab ditempuh dengan mempertimbangkan situasi proyek saat ini.
d. Meningkatkan Transparansi Komunikasi
Laporan proyek memberikan cara bagi manajer proyek untuk memberitahu semua pihak terlibat tentang perkembangan proyek secara detail. Karena itu, setiap stakeholder mempunyai pemahaman yang sama mengenai situasi proyek tersebut.
e. Memperkuat Koordinasi Antar Tim
Dengan laporan yang terpusat, setiap tim dapat memahami prioritas kerja, tanggung jawab, dan progres masing-masing bagian. Ini membantu menjaga keselarasan pekerjaan agar proyek berjalan lebih efektif.
f. Mempermudah Evaluasi Proyek
Laporan yang tersusun rapi memudahkan perusahaan membandingkan rencana dengan realisasi. Hasil evaluasi ini dapat digunakan untuk menilai kinerja proyek dan menentukan perbaikan pada tahap berikutnya.
g. Menjadi Dokumentasi Proyek
Laporan kemajuan berfungsi sebagai catatan resmi yang mencakup perkembangan pekerjaan, kendala, keputusan, dan tindak lanjut. Dokumentasi ini bermanfaat untuk kebutuhan audit, pelaporan, dan referensi proyek selanjutnya.
h. Membantu Manajemen Waktu dan Biaya
Melalui laporan yang dibuat secara rutin, perusahaan dapat menemukan aktivitas yang kurang efisien dan berpotensi menambah pemborosan. Dengan begitu, pengelolaan waktu dan biaya proyek dapat dilakukan dengan lebih terkontrol.
Baca juga: Mengenal Pre-Construction Meeting (PCM) dalam Konstruksi
3. Komponen dalam Laporan Progress Proyek Konstruksi
Laporan kemajuan proyek mencakup berbagai elemen penting yang memberikan gambaran lengkap tentang status proyek. Meskipun format laporan dapat bervariasi, elemen-elemen ini membantu tim manajemen dan pemangku kepentingan untuk memantau kemajuan proyek secara keseluruhan dan membuat keputusan yang tepat.
Berikut adalah penjelasan mengenai elemen-elemen utama dalam laporan kemajuan proyek, diantaranya:
a. Ikhtisar Proyek
Ikhtisar proyek memberikan gambaran singkat tentang tujuan, linimasa, dan status keseluruhan proyek. Bagian ini mencakup kondisi terkini, apakah proyek berjalan sesuai rencana atau mengalami kendala, serta gambaran progres yang dicapai.
b. Tonggak Pencapaian (Milestones)
Milestones merujuk pada catatan berupa kemajuan yang telah dicapai, misalnya penyelesaian sebuah tahapan atau deliverable penting. Ini membuat semua pihak bisa mengerti perkembangan proyek dan sejauh mana proyek tersebut telah mencapai tujuannya.
c. Kemajuan Fisik/Pekerjaan
Bagian ini menjelaskan tentang pekerjaan yang telah diselesaikan, termasuk detail tugas tertentu serta dampaknya pada proyek. Ini memberi gambaran konkret mengenai kemajuan fisik, misalnya jumlah unit produksi atau area yang telah dibangun.
d. Jadwal Proyek
Jadwal proyek membandingkan waktu implementasi real dengan waktu implementasi yang direncanakan. Hal tersebut berguna untuk menilai apakah proyek berjalan dengan baik atau perlu adanya penyesuaian timeline untuk mengatasi keterlambatan.
e. Anggaran
Anggaran mencatat jumlah uang yang telah dikeluarkan dalam proyek dibandingkan dengan budget yang telah disetujui. Hal tersebut memudahkan manajer proyek untuk melacak pengeluaran dan memastikan bahwa proyek berjalan sesuai budget yang ditetapkan.
f. Kendala dan Risiko
Bagian ini menjelaskan tentang berbagai hambatan dan resiko yang mungkin dihadapi selama proses penerapan proyek, serta tindakan yang telah dilakukan atau direncanakan untuk menanganinya. Ini penting bagi tim proyek untuk dapat bertindak cepat saat berhadapan dengan permasalahan dan mencegah dampak negatifnya terhadap proyek.
g. Aktivitas Mendatang
Aktivitas mendatang mencakup rencana dan target untuk periode berikutnya, serta langkah-langkah yang akan diambil untuk memastikan proyek tetap berjalan lancar. Ini memberikan pandangan ke depan untuk mempersiapkan tim dan stakeholder.
h. Perubahan pada Rencana Proyek
Laporan ini mencakup perubahan yang terjadi pada rencana proyek, baik itu jadwal, anggaran, atau ruang lingkup. Menyertakan perubahan ini penting agar semua pihak memahami dampaknya terhadap timeline dan anggaran proyek.
4. Jenis dan Periode Laporan Progres Proyek
Setiap tahap proyek konstruksi memerlukan tingkat pemantauan yang berbeda. Oleh karena itu, laporan progres biasanya disusun secara harian, mingguan, atau bulanan agar perkembangan pekerjaan, penggunaan sumber daya, dan pencapaian target dapat dipantau dengan jelas dan teratur. Dibawah ini adalah jenis-jenis laporan progres peoyek konstruksi.
a. Laporan Progres Harian
Laporan progres harian merangkum beberapa aktivitas yang terjadi di tempat proyek setiap harinya. Beberapa informasi yang terdapat dalam laporan ini di antaranya termasuk kondisi cuaca, jumlah pekerja yang hadir, penggunaan mesin berat, bahan bangunan yang diterima, sampai hasil kerja yang telah selesai.
Dengan membuat laporan secara rutin, maka tim proyek akan dengan cepat mengetahui adanya masalah di lapangan sebelum berkembang menjadi masalah yang lebih besar.
b. Laporan Progres Mingguan
Laporan progres mingguan adalah suatu laporan yang menggambarkan proses pekerjaan yang dilakukan selama seminggu. Laporan ini digunakan untuk mengevaluasi apakah pekerjaan yang telah dilakukan sudah sesuai dengan rencana kerja yang sudah ada sebelumnya. Dari data ini, manajer proyek akan mengetahui apakah pekerjaannya berjalan atau mengalami hambatan yang dapat menyebabkan keterlambatan.
c. Laporan Progres Bulanan
Laporan progres bulanan merupakan gambaran tentang perkembangan proyek selama satu bulan. Beberapa hal yang termasuk dalam rangkuman tersebut adalah perkembangan fisik pekerjaan, anggaran yang digunakan, cash flow, hambatan-hambatan yang ada, dan perencanaan untuk bulan berikutnya.
Karena menyajikan informasi yang lebih menyeluruh, laporan ini biasanya digunakan oleh manajemen dan pihak terkait sebagai bahan evaluasi serta pengambilan keputusan.
5. Contoh Laporan Progress Pekerjaan Proyek
Laporan progress proyek mencakup format laporan harian, mingguan, dan bulanan yang digunakan untuk memantau perkembangan pekerjaan secara bertahap dan terukur. Contoh laporan progress proyek pekerjaan dapat Anda simak dibawah ini:
a. Contoh Laporan Progress Proyek
Misalkan, sebuah perusahaan pengembang properti terkemuka berencana membangun sebuah gedung perkantoran baru di pusat bisnis Jakarta sebagai bagian dari ekspansi dengan 20 lantai danfasilitas lengkap untuk mendukung berbagai aktivitas bisnis modern.
Proyek ini diharapkan dapat memenuhi kebutuhan terhadap ruang kantor yang strategis dan nyaman bagi para pengusaha dan perusahaan di Jakarta. Berikut contoh laporan progress pekerjaan proyek:

Perusahaan bisa menyesuaikan jadwal proyek dengan memperhitungkan musim hujan. Misalnya, memprioritaskan pekerjaan indoor atau yang tidak terpengaruh oleh hujan saat musim hujan dan mengalokasikan lebih banyak sumber daya saat cuaca cerah untuk mengejar ketertinggalan.
b. Contoh Laporan Progress Proyek Bulanan

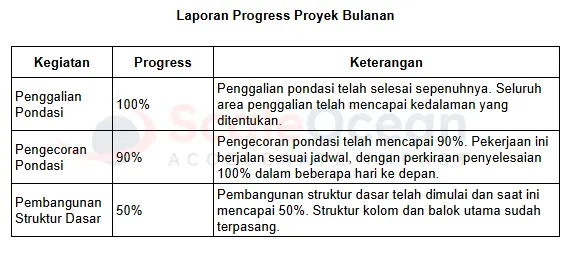

Contoh laporan progress proyek pekerjaan bulanan ini memberikan gambaran menyeluruh mengenai kemajuan proyek selama satu bulan. Laporan ini mencakup pencapaian target dan masalah yang muncul dalam proyek pekerjaan, serta analisis untuk pengelolaannya.
Contoh laporan progress proyek bulanan ini diambil sesuai dengan contoh laporan progress sebelumnya agar memudahkan Anda memahami keseluruhan aspek ini. Berikut contohnya:
c. Contoh Laporan Progress Proyek Mingguan
Laporan progress proyek pekerjaan juga dibuat berdasarkan progress mingguan, di mana contoh ini merangkum progress proyek pembangunan gedung perkantoran untuk periode 27 Februari sampai 5 Maret 2023.
Selama minggu ini, fokus pekerjaan utama adalah pada penggalian pondasi, pengecoran, dan dimulainya pembangunan struktur dasar, dengan proyek berjalan sesuai dengan rencana yang telah ditetapkan. Berikut contohnya:
5. Bagaimana Cara Membuat Laporan Progress Proyek Pekerjaan?
Membuat laporan progress proyek pekerjaan adalah langkah penting dalam mengelola dan memantau jalannya proyek. Laporan ini harus disusun dengan optimal agar memudahkan evaluasi sejauh mana pekerjaan proyek telah diselesaikan, mengidentifikasi hambatan yang muncul, serta merencanakan langkah-langkah selanjutnya.
Berikut adalah panduan tentang cara membuat laporan progress proyek pekerjaan yang efektif, diantaranya:
a. Identifikasi Tujuan Laporan
Sebelum menulis laporan progres, ketahui tujuan dari laporan, misalnya untuk memberikan perbaruan status proyek, komunikasi masalah atau mencapai pencapaian selama periode tertentu. Pastikan sertakan identitas proyek (nama, periode laporan dan tanggal status) agar menjadi lebih jelas. Eksekutive summary juga diperlukan untuk membedakan apakah proyek tersebut berjalan sesuai rencana atau tidak.
Buatlah daftar tugas yang merujuk kepada Rencana Anggaran Biaya (RAB) agar laporan ini sudah pasti meliputi perkembangan fisik dan finansial. Dengan memahami tujuan dari laporan ini, laporan yang dihasilkan akan sesuai dengan tujuan proyek.
b. Pilih Metrik yang Relevan
Ketika tujuan telah ditentukan, langkah berikutnya adalah pemilihan metrik yang relevan yang akan digunakan untuk menilai kemajuan proyek. Metrik-metrik tersebut mungkin termasuk faktor-faktor seperti timeline, RAB proyek, scope, kualitas, dan juga risiko.
Penyusunan metrik yang benar dalam laporan proyek konstruksi merupakan hal yang penting karena menjadi landasan untuk mengukur performa dan perkembangan proyek tersebut. Gambaran visual seperti Kurva S proyek membantu dalam melakukan perbandingan antara rencana dan implementasi pekerjaan sehingga metrik yang sesuai dapat memberikan wawasan yang akurat mengenai proyek tersebut.
c. Kumpulkan Data dan Informasi
Proses mengumpulkan data dan informasi mencakup data mengenai pekerjaan yang telah diselesaikan, penggunaan anggaran, jadwal, dan pencapaian milestones. Untuk laporan yang komprehensif, terutama di sektor konstruksi, sertakan data tambahan seperti jumlah tenaga kerja dan material yang digunakan selama periode tersebut, hambatan yang muncul di lapangan beserta langkah mitigasi yang diambil, serta dokumentasi visual seperti foto kemajuan pekerjaan sebagai bukti fisik realisasi di lapangan.
Data yang dikumpulkan harus berasal dari berbagai sumber yang terpercaya, seperti tim proyek, sistem manajemen proyek, dan laporan sebelumnya. Informasi ini akan menjadi dasar untuk mengevaluasi kemajuan proyek dan memberikan gambaran yang jelas tentang status proyek kepada semua pemangku kepentingan.
d. Analisis Data
Setelah data terkumpul, analisis data dilakukan untuk mengidentifikasi tren, masalah, dan peluang. Dengan bantuan software manajemen konstruksi, analisis ini membantu perusahaan konstruksi mencari tahu insight yang ada dalam laporan serta menentukan penyebab dari masalah yang ada.
Dari sini, tim proyek dapat mengembangkan rekomendasi untuk menyelesaikan masalah tersebut atau menyusun ulang strategi yang diperlukan. Analisis data yang mendalam juga memungkinkan untuk prediksi yang lebih akurat tentang kemajuan proyek di masa depan.
e. Penulisan Laporan Progress Proyek
Jika sudah, maka perusahaan konstruksi bisa mulai menulis laporan. Diawali dari ringkasan eksekutif, diikuti detail kemajuan konstruksi dan perbandingannya dengan rencana proyek, masalah yang dihadapi, dan rencana tindak lanjut.
Karena kondisi di lapangan akan begitu kompleks, tidak mungkin bagi Anda untuk menyajikan data secara mentah. Dengan adanya visualisasi berupa progress bar atau grafik akan membantu perusahaan untuk memahami isi laporan. Selain itu, perlu dipastikan juga laporan dilakukan berdasarkan standar NSPK yang berlaku.
f. Review dan Validasi Laporan
Cara membuat laporan progress proyek terakhir adalah melakukan review dan validasi untuk memastikan semua informasi sudah akurat dan lengkap. Libatkan anggota tim lain, manajer proyek, atau bahkan pelaksana proyek dari eksternal.
Feedback yang diterima selama proses review harus digunakan untuk menyempurnakan laporan. Validasi akhir diperlukan untuk memastikan contoh laporan proyek konstruksi telah memenuhi kriteria dan siap untuk disampaikan ke pihak yang berkepentingan.
Untuk mendukung keseluruhan proses tersebut, Anda dapat memanfaatkan software manajemen konstruksi terbaik ScaleOcean, yang dapat memeriksa secara otomatis data yang Anda perlukan. Teknologi ini dapat mengawasi pembaruan data sehingga menyelesaikan masalah dan mengurangi kerugian.
6. Tips Membuat Laporan Progres Lebih Akurat
Karena laporan progres proyek harus akurat berdasarkan data, Anda tidak bisa melakukan penilaian secara manual dan menginterpretasinya secara bebas. Laporan harus disajikan sesuai kondisi di lapangan agar transparansinya dapat dipercaya. Untuk itu, supaya proyek bisnis Anda dapat berjalan tanpa kendala, ikutilah tips-tips berikut ini:
a. Pelatihan Kapasitas Tim Mengenai Data
Jangan biarkan tim Anda mengelola data tanpa memahami struktur yang tepat di dalamnya, ini akan membuat laporan proyek tidak terakurasi dengan baik. Pastikan mereka mengerti mengenai cara mengumpulkan, memproses, dan melaporkan data di lapangan.
Misalnya, mempelajari ​pengolahan data material proyek dan cara untuk menganalisisnya. Dengan ini, tim dapat mengurangi kesalahan dan memaksimalkan efisiensi perusahaan. Laporan yang dibuat dengan baik akan terdistribusi dengan benar, sekaligus mengasah keterampilan tim dalam menganalisis masalah.
b. Pantau Progres Secara Real-time​
Anda perlu memantau progres langsung agar kendala yang terjadi dapat langsung diatasi. Memantau progres proyek secara real-time salah satu cara yang efisien untuk memastikan keakuratan data laporan Anda.
c. Pertahankan Standarisasi dan Konsistensi
Data yang tidak terstruktur dan tidak seragam menyulitkan tim proyek serta menyita waktu. Kondisi ini dapat mengganggu rincian pekerjaan, termasuk penyusunan barchart proyek untuk memantau jadwal dan progres, sehingga laporan progres perlu disajikan secara konsisten dengan standar yang seragam.
Dengan menggunakan format laporan proyek, tim dapat memastikan bahwa semua data terdokumentasi secara rapi dan seragam. Pastikan anggota tim memiliki konsistensi dalam pelaporan proyek, sehingga evaluasi dan pengambilan keputusan lebih efisien.
7. Buat dan Kelola Laporan Progress Proyek secara Otomatis dengan ScaleOcean
Laporan progress proyek memudahkan tim untuk mematau perkembangan konstruksi dalam pekerjaan. Untuk mempermudah pembuatannya dan agar lebih tepat waktu, Anda bisa menggunakan ScaleOcean Atlas for Construction. Modul tersebut akan membantu Anda dalam mengelola berbagai proyek, mulai dari perencanaan, pemantauan pekerjaan, hingga penyusunan laporan.
Sebagai gambaran, ScaleOcean Atlas for Construction menyediakan berbagai modul yang membantu tim menyusun laporan bulanan proyek konstruksi secara lebih praktis. Data proyek dapat dirangkum dalam waktu lebih singkat dengan hasil yang tetap akurat dan konsisten. Anda juga dapat konsultasi dengan tim ScaleOcean untuk memahami penerapan sistem yang paling sesuai dengan kebutuhan proyek. Beberapa modul yang mendukung proses tersebut antara lain:
- Pelacakan Progres Proyek: Menggunakan visualisasi seperti Gantt Chart, Anda dapat memantau kemajuan setiap tahap proyek secara jelas dan terperinci.
- Pemantauan Anggaran Real-Time: Sistem ini memudahkan Anda mengawasi pengeluaran proyek dan membandingkannya dengan anggaran yang telah ditetapkan.
- Laporan Komprehensif: ScaleOcean menyediakan laporan mendalam yang mencakup aspek progres, biaya, dan timeline proyek, yang dapat disesuaikan sesuai dengan kebutuhan manajemen.
- Peringatan Otomatis: Sistem ini memberikan notifikasi otomatis jika proyek mendekati batas anggaran atau deadline yang telah ditetapkan.
- Modul S-Curve: Anda dapat menilai kinerja biaya dan waktu proyek berdasarkan rencana awal, sehingga Anda akan mendapatkan ide tentang apakah proyek berjalan pada waktunya dan di bawah atau di atas anggaran.
Modul-modul pada software konstruksi ScaleOcean dirancang untuk mengoptimalkan setiap tahapan pekerjaan dalam proyek konstruksi, baik itu pada tahapan perencanaan, pengerjaan, maupun pelaporan, dengan menjamin bahwa seluruh data proyek tercatat dan dapat diakses oleh pihak yang berkepentingan.
8. Kesimpulan
Laporan progres pekerjaan konstruksi merupakan dokumen yang mencatat perkembangan fisik pekerjaan, penggunaan waktu, dan biaya proyek secara berkala. Laporan ini biasanya memuat ringkasan kegiatan harian atau mingguan, persentase penyelesaian pekerjaan, serta berbagai kendala yang ditemukan di lapangan.
Untuk meningkatkan efisiensi dalam pembuatan dan pengelolaan laporan, ScaleOcean Atlas for Construction menjadi solusi yang dapat memberikan kemudahan dalam memantau seluruh aspek proyek secara real-time, mengintegrasikan data, dan memfasilitasi kolaborasi antar tim secara lebih efisien.
Dengan ScaleOcean Atlas for Construction, proses manajemen proyek akan menjadi lebih transparan dan terorganisir, sementara juga siap mengatasi berbagai jenis tantangan. Jadwalkan konsultasi untuk mempelajari bagaimana sistem ini bisa disesuaikan dengan kebutuhan proyek perusahaan Anda.
FAQ:
1. Apa itu laporan progress?
Laporan progress adalah dokumen yang mencatat perkembangan proyek secara berkala. Isinya meliputi pencapaian, kendala, dan rencana tindak lanjut. Tujuannya memastikan semua pihak memahami status proyek secara jelas sehingga koordinasi dan pengambilan keputusan lebih tepat.
2. Apa ringkasan laporan kemajuan proyek?
Ringkasan laporan kemajuan proyek berisi tinjauan umum progres, daftar pencapaian utama, serta masalah yang dihadapi dan langkah perbaikannya. Tujuannya memberi gambaran cepat dan jelas agar pihak terkait mudah memahami status proyek.
3. Bagaimana cara membuat laporan proyek?
Untuk membuat laporan proyek, mulai dengan ringkasan eksekutif, lalu jelaskan tujuan, kemajuan, dan hasil yang dicapai. Sertakan kendala, solusi, serta rencana tindak lanjut. Gunakan bahasa jelas, terstruktur, dan fokus agar laporan mudah dipahami semua pihak.
4. Seberapa sering laporan proyek harus dibuat?
Frekuensi laporan tergantung kebutuhan proyek dan stakeholder, biasanya mingguan atau bulanan untuk memastikan perkembangan terpantau.
5. Siapa yang sebaiknya menerima laporan proyek?
Laporan proyek sebaiknya dibagikan kepada manajer proyek, stakeholder utama, dan anggota tim terkait. Tujuannya agar semua pihak memiliki pemahaman yang sama tentang progres, kendala, serta langkah selanjutnya, sehingga koordinasi lebih efektif.
